北医三院崇礼感染医院装配式装修项目顺利竣工
发布时间:2021-11-112022年北京冬奥会是我国重要历史节点的重大标志性活动,是国家的大事、人民的喜事、世界的盛事,是展现国家形象、促进经济社会发展、振奋民族精神的重要契机,对实现中华民族伟大复兴中国梦具有重要推动作用。习近平总书记多次就冰雪运动发展发表重要讲话、作出重要指示批示,在党的十九大报告中指出 “筹办好北京冬奥会、冬残奥会”,为做好筹办参赛工作指明了方向,提供了根本遵循。
该项目为冬奥会防疫防控保障项目,为确保冬奥会疫情防控安全,启动该感染医院项目。我司于八月中旬接到任务,公司领导高度重视,启动应急预案,设计、工厂生产加工定制等任务同时进行,过程中与设计方、总包方密切配合,并安排强有力管理和施工力量,九月初全面进场施工,克服种种困难和严寒天气,确保冬奥会项目顺利完工。在甲方、总包、监理单位的强有力指挥下,各专业单位密切配合下,仅仅历时58天顺利竣工。
工程面积为3000㎡,地上四层,无地下室。建筑高度15.80m(室外地坪到屋顶女儿墙高度),室内外高差0.30m。本工程为改扩建项目,原建筑结构形式为钢筋砼框架结构,加建部分为钢结构体系。加后续合理使用年限50年,按照7度进行抗震设防设计。

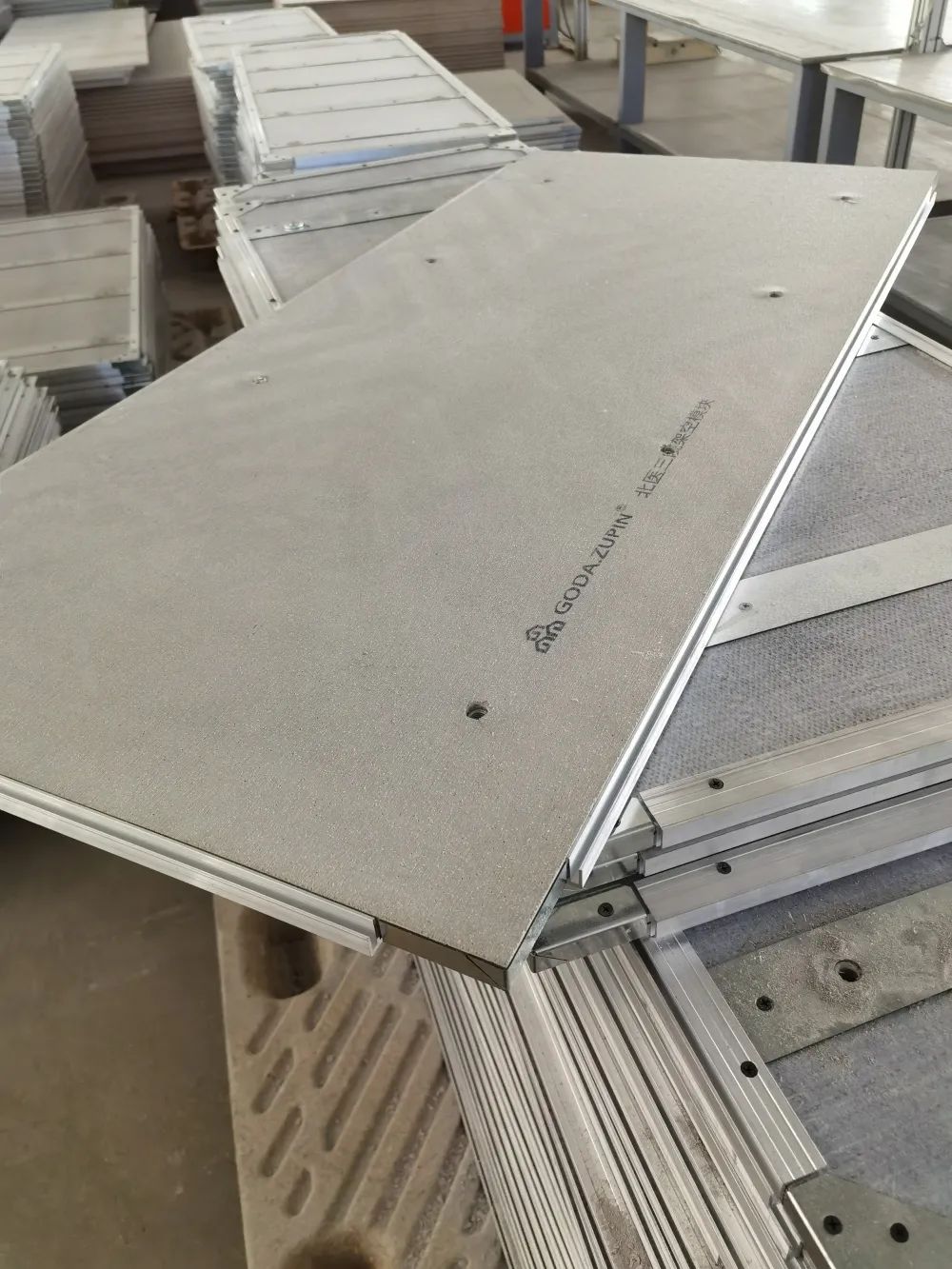

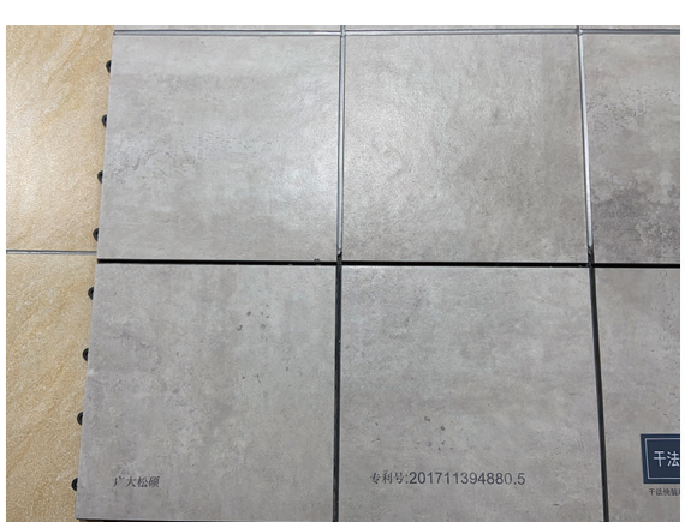

该项目应用了广大住品GM—20、GM—16架空楼地面模块系统、快装75HC钢制龙骨隔墙系统、勾搭铝板吊顶、负氧离子板吊顶、隐式输液滑轨、集成15mm铝蜂窝复合钢板、集成12mm美岩板、快装干法墙面瓷砖、快装干法地面瓷砖、集成设备带等主要产品。
张家口地区属严寒地带,作业环境艰苦,装配式装修全程干法装修,装修中没有湿作业,无需水泥砂浆、涂料、墙漆等,装配式装修的快速、精准、干法作业的优势得以充分展现,并且从源头上避免含有甲醛、苯等有害物质对人体的侵害。

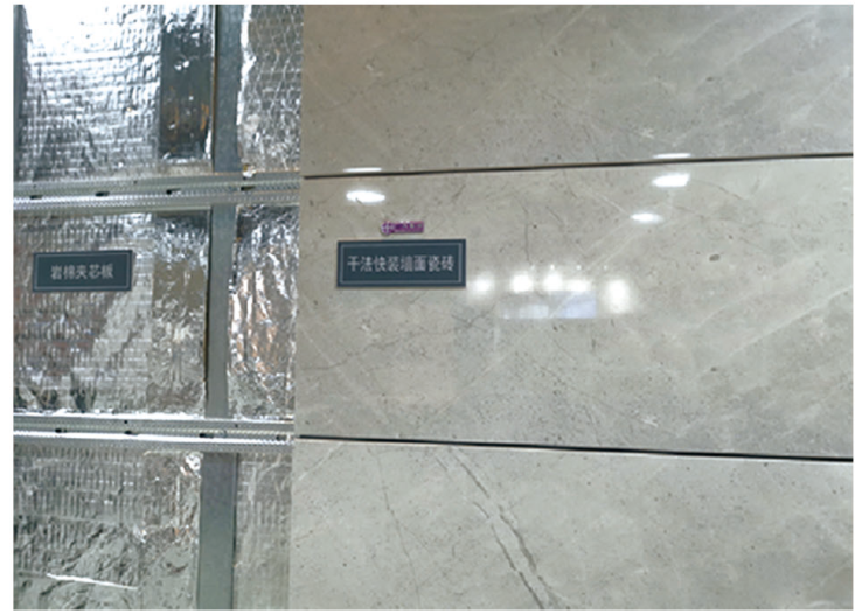

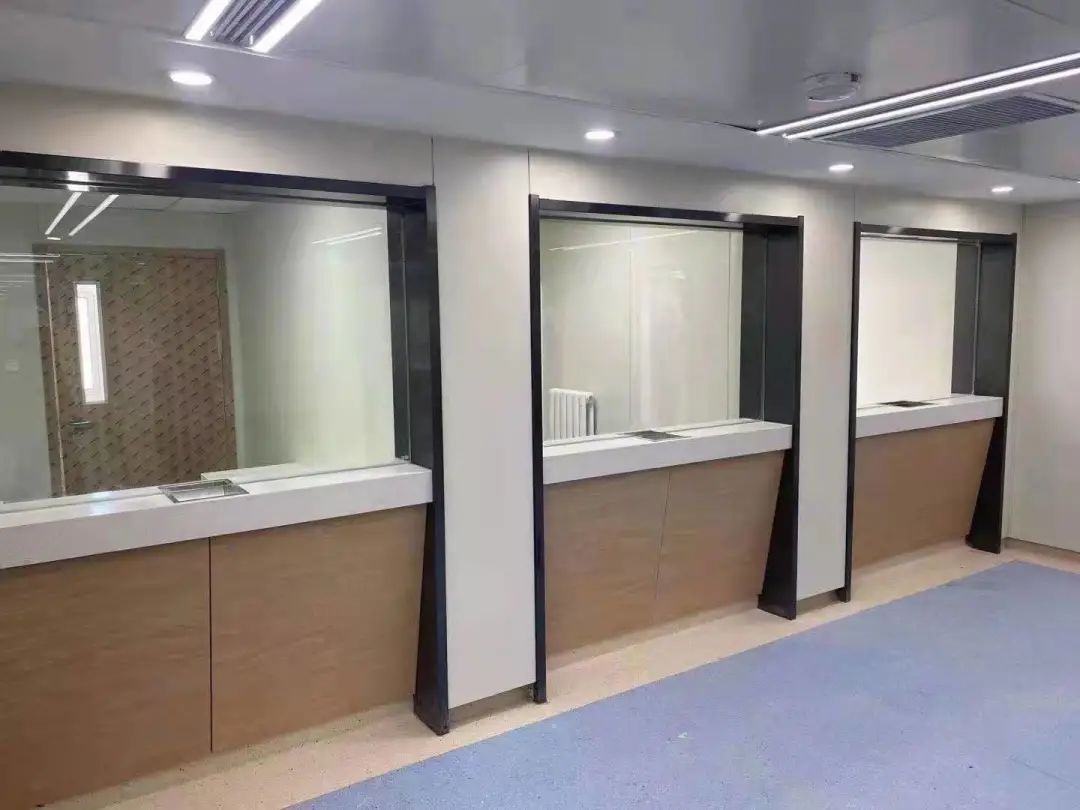

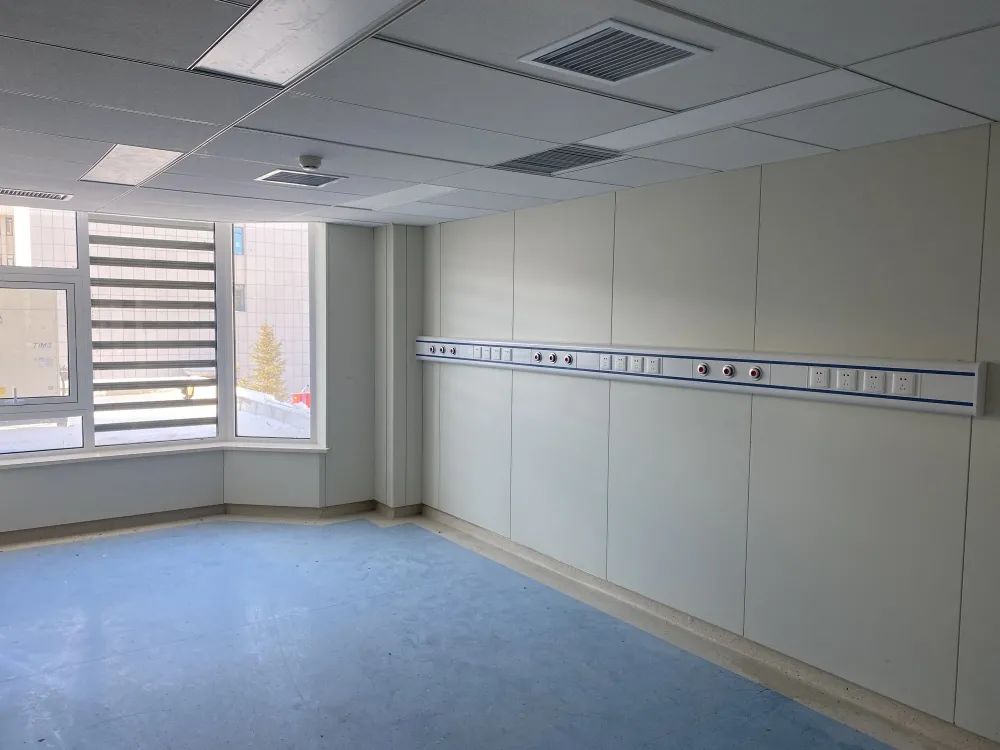

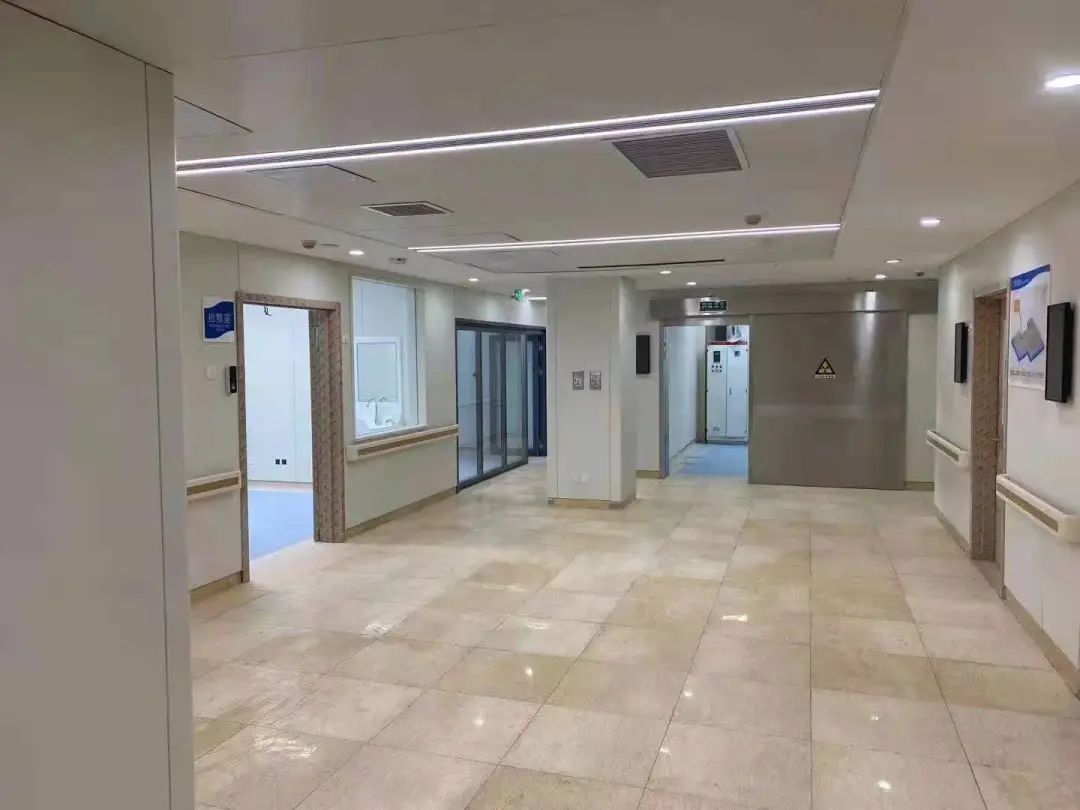

项目实景图
同时,部品部件的采用具有防火(A级)、吸音、防潮、抗酸碱、重量轻、更换方便、施工快速、经济实惠,极大地体现出装配式装修的标准化、集成化、模块化、易维护、易更换、可拆装、可循环、可再生等,充分体现了装配式装修干式工法优势。

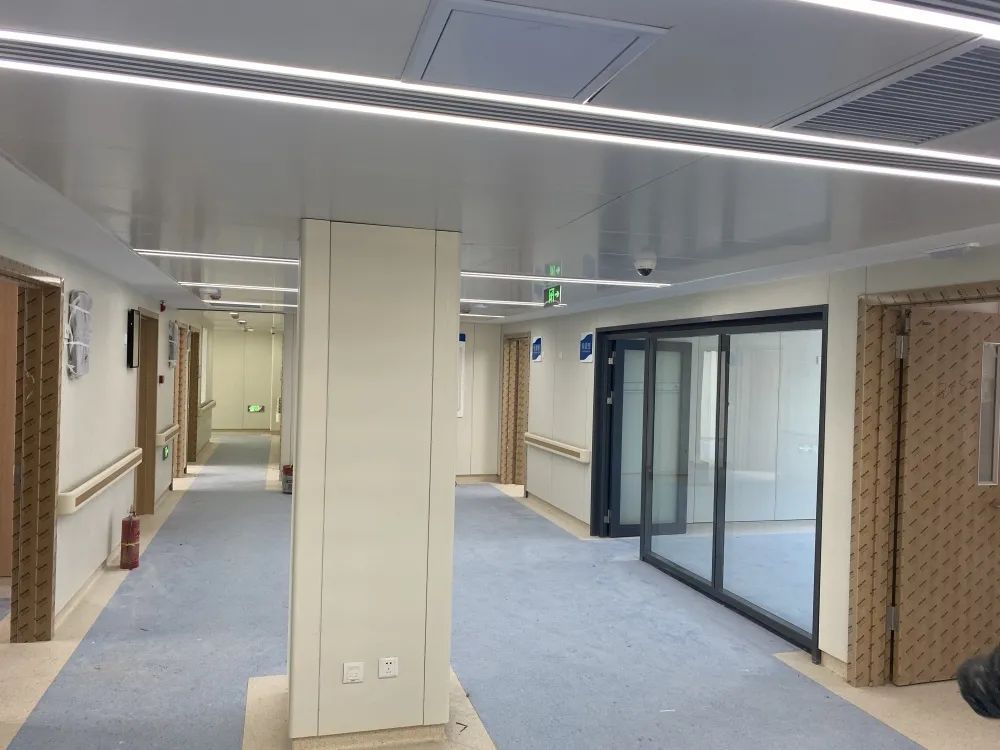

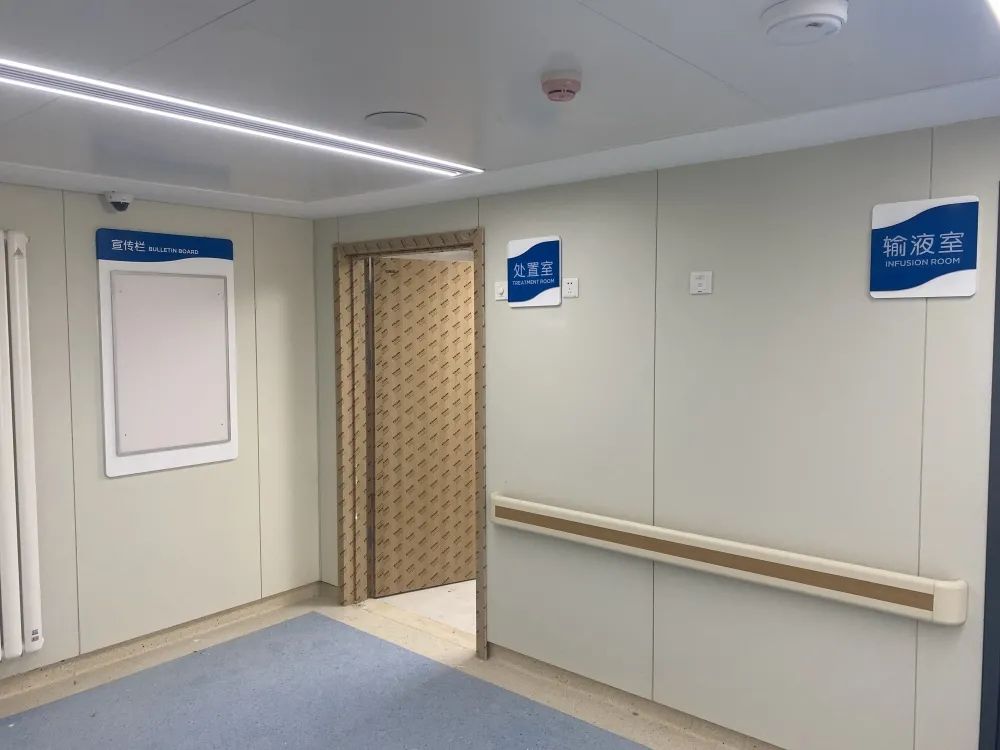

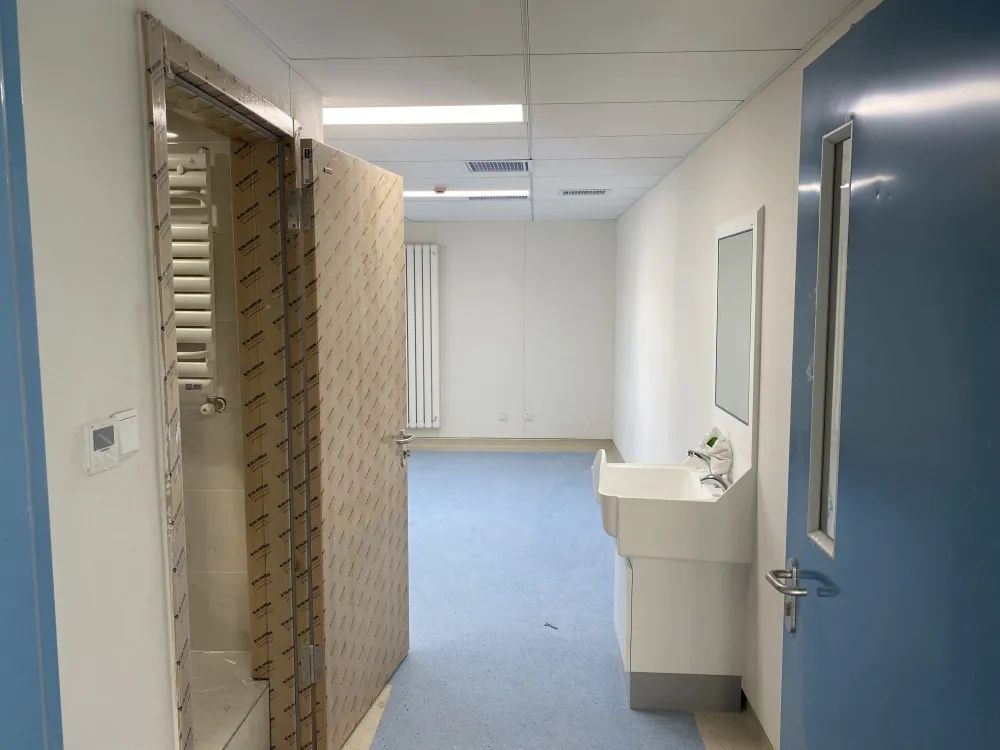

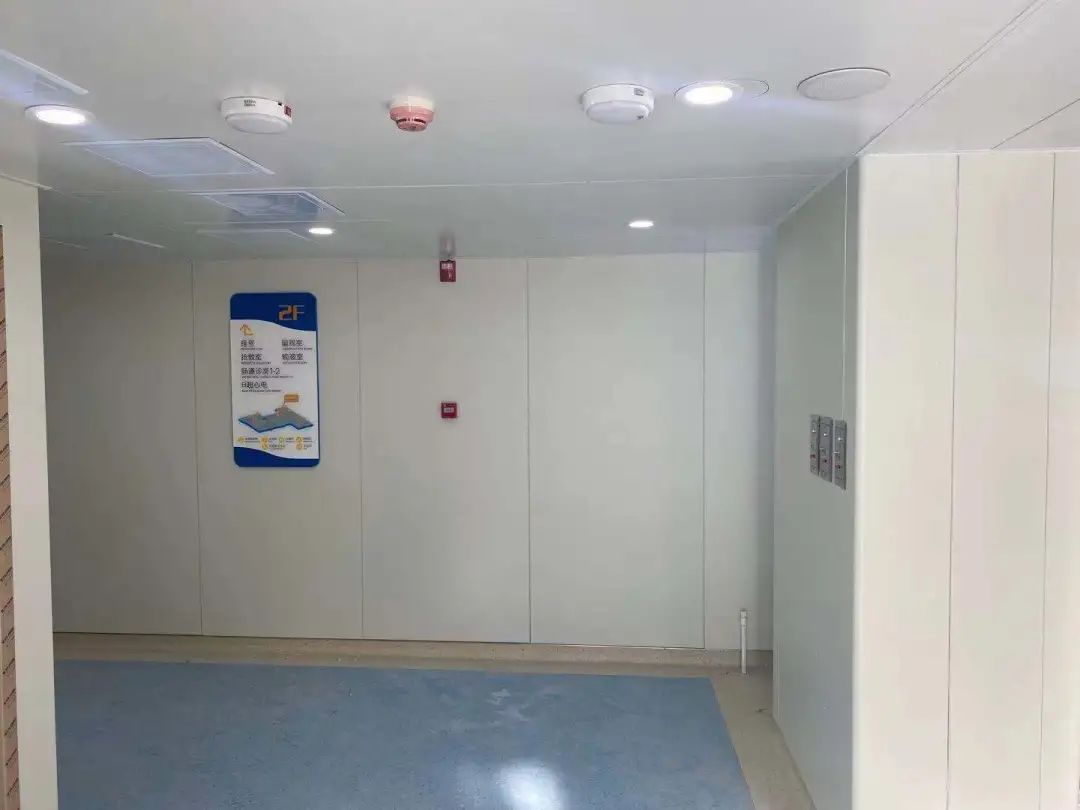

项目实景图
此次项目的顺利竣工,为公司在医疗建设工程领域积累了经验,树立了良好的企业形象。未来,我将继续发扬“更快、更高、更强”的奥运精神,为集医疗、科研、康复为一体的医疗中心建设贡献力量。
